Sprzedaż i relokacja sztancy WUPA PS4.3 — od oględzin do uruchomienia w tydzień

R5RENT.pl — Realizacje · 3 min czytania
W skrócie
  • Maszynę sprzedawaliśmy my — r5rent. Kupujący dostał ją podpiętą i uruchomioną na swojej hali.
  • Wtorek oględziny, czwartek demontaż, piątek wywóz, kolejny wtorek uruchomienie. Od oględzin do wywozu — 3 dni.
  • Sprzedaż, demontaż i instalację zrobiła ekipa r5rent, a dźwig i transport zorganizowaliśmy my — kupujący miał jeden kontakt.

Bardzo szybka akcja. We wtorek klient przyjechał obejrzeć automat do sztancowania WUPA PS4.3, w piątek maszyna wyjeżdżała już z hali, a tydzień po oględzinach pracowała u nowego właściciela.

Kupno używanej maszyny to zwykle dopiero początek kłopotów: kto ją rozepnie, kto przewiezie, kto podepnie i uruchomi. Tutaj kupujący miał jeden kontakt — nas.

Oś czasu

  • Wtorek — oględziny maszyny przez klienta, decyzja o zakupie.
  • Czwartek — demontaż: rozpięcie szafy sterowniczej, oznaczenie wiązek, przygotowanie maszyny do transportu.
  • Piątek — wywóz z hali i wjazd na nową halę klienta.
  • Wtorek — szafa podpięta, pierwsze uruchomienie.

Najpierw szafa sterownicza

WUPA to nie tylko żelazo. Za maszyną stoi szafa sterownicza z setkami przewodów — i to ona, a nie sam transport, decyduje o tym, czy maszyna ruszy po przeprowadzce w dwa dni, czy w dwa tygodnie.

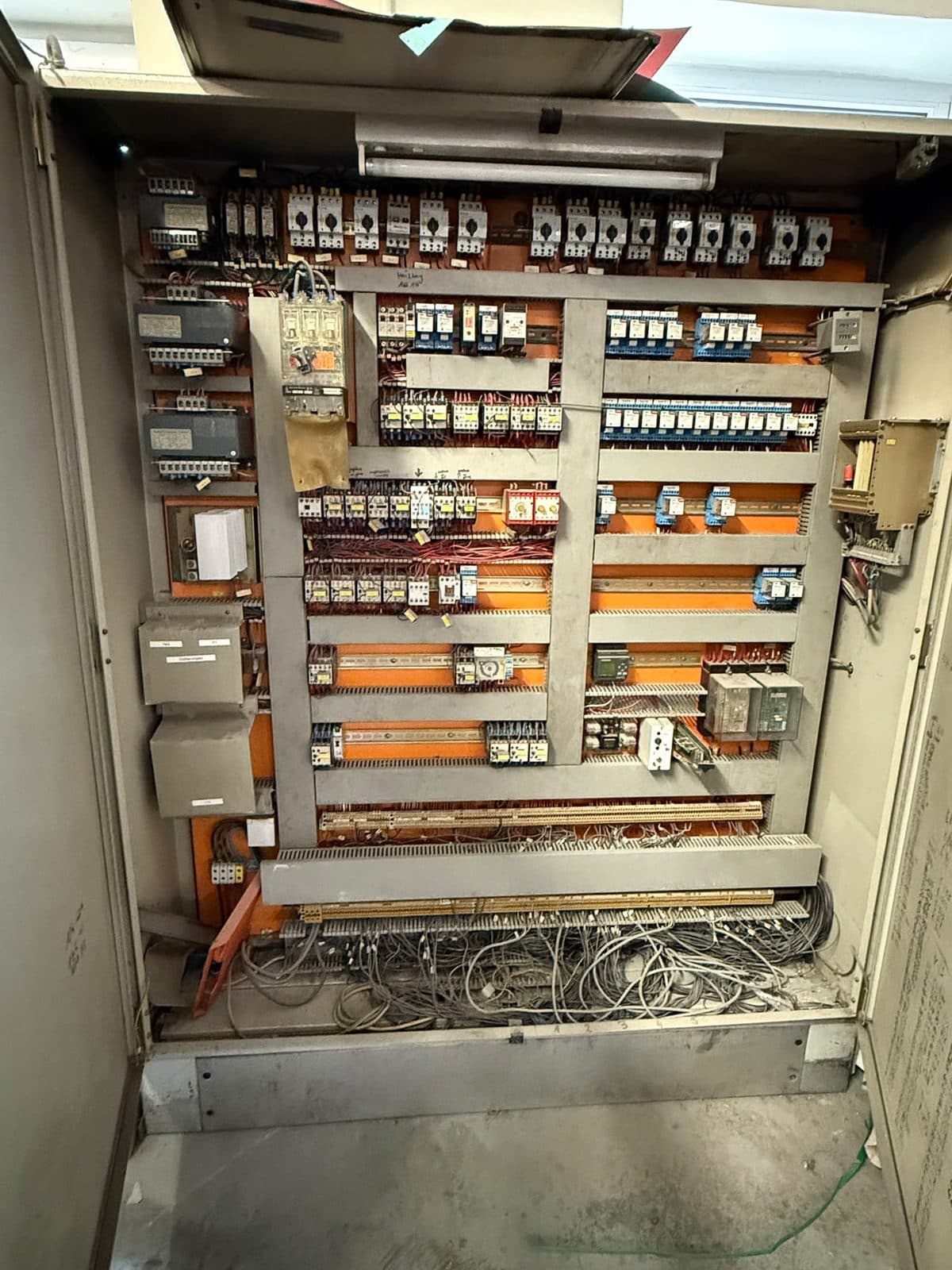

Szafa sterownicza WUPA PS4.3 przed relokacją
Szafa sterownicza przed rozpięciem — stan wyjściowy.

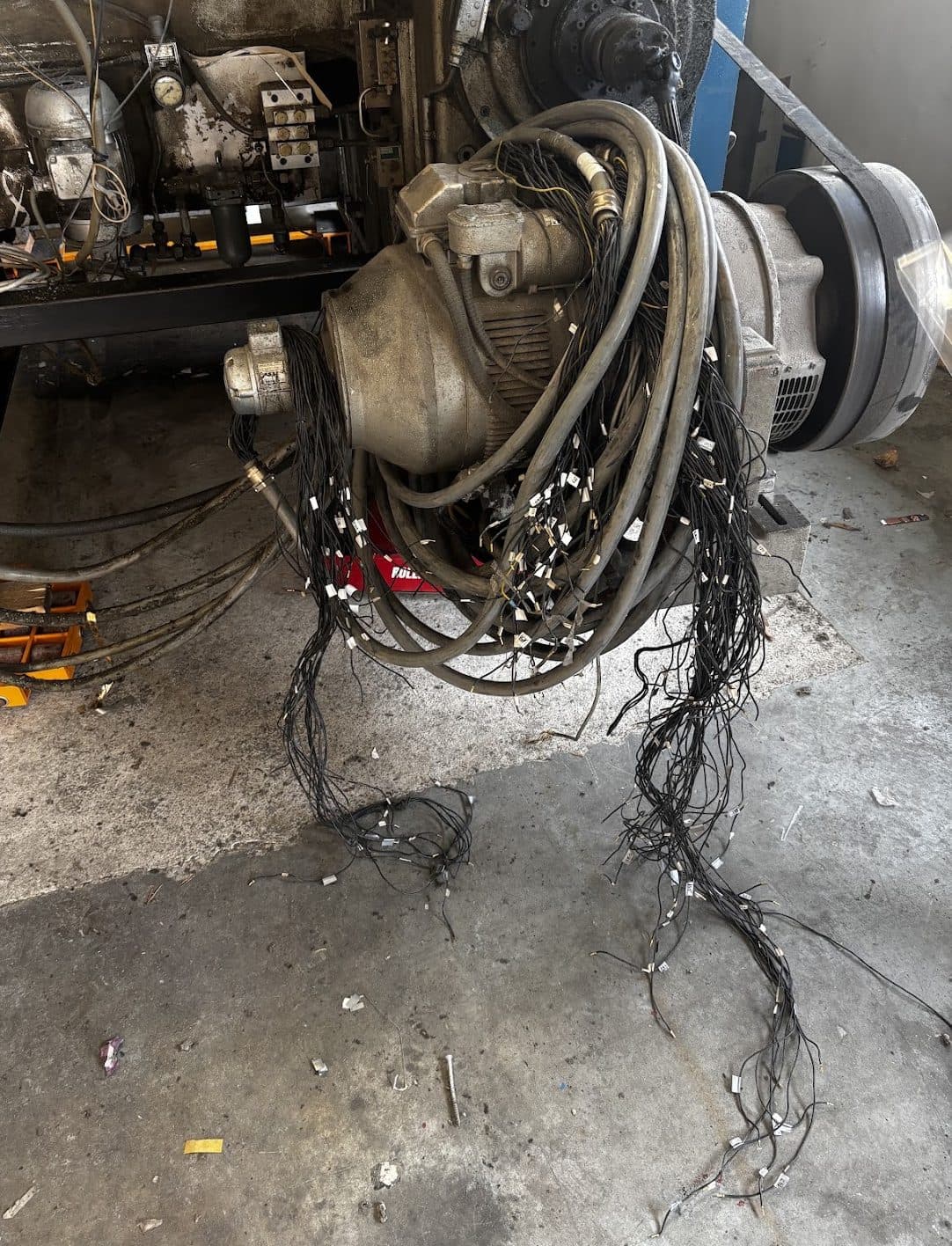

Oznaczone wiązki przewodów WUPA PS4.3
Wszystkie wiązki opisane przed odpięciem — każdy biały znacznik to jedna żyła.

Każda żyła dostała swoje oznaczenie, zanim została odpięta. Żmudne? Tak. Ale właśnie dzięki temu po przyjeździe nie trzeba było niczego odtwarzać ze schematów ani zgadywać. Więcej o tym etapie piszemy w checkliście przed relokacją maszyny.

Wyjazd z hali

Maszyna — rozpięta, z szafą przygotowaną do przewiezienia — stanęła na rolkach transportowych. Przetoczenie z hali zrobiła nasza ekipa na naszych rolkach, a dźwig i transport zorganizowaliśmy my.

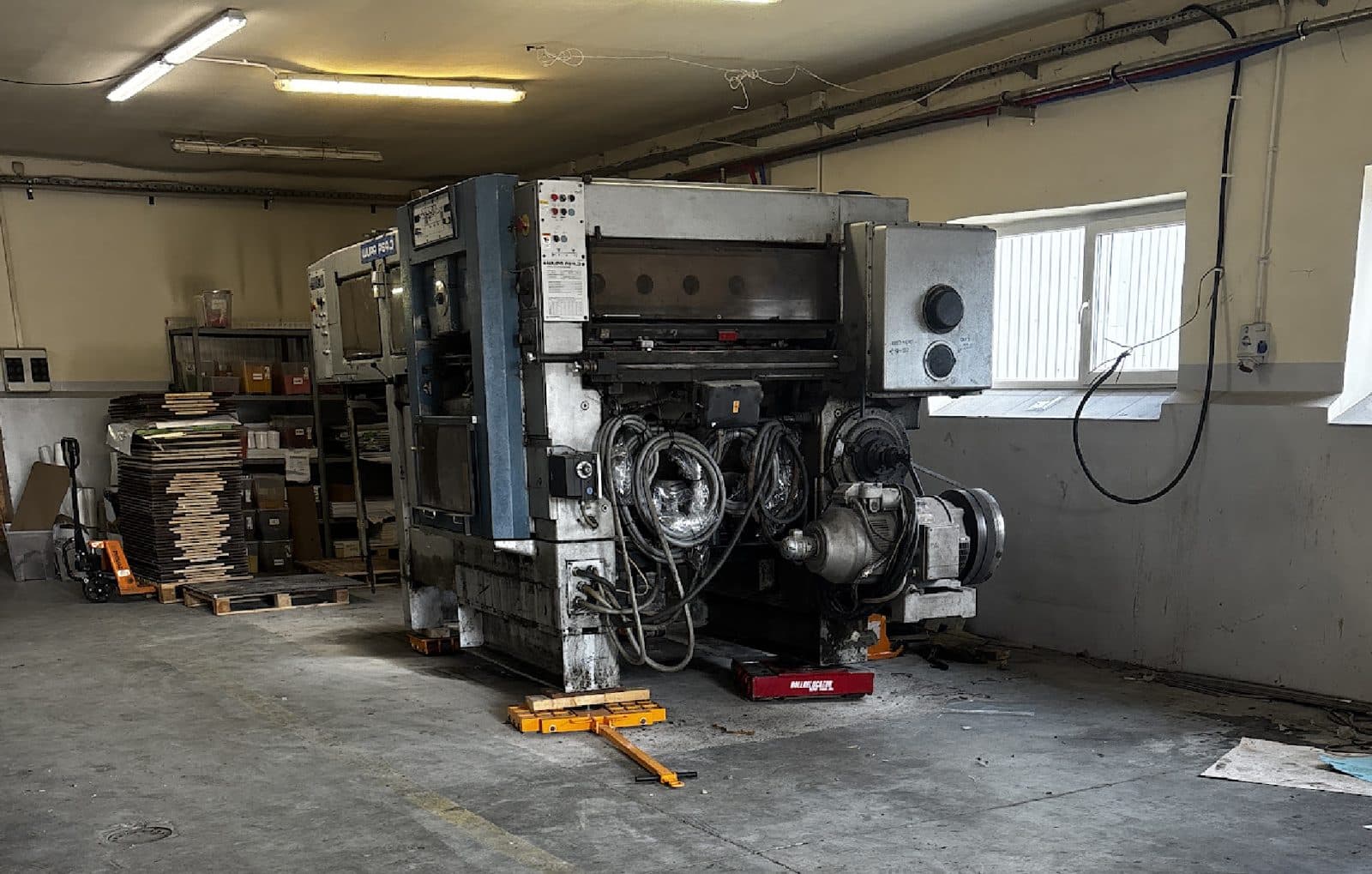

WUPA PS4.3 na rolkach transportowych, przygotowana do wyjazdu
Maszyna rozpięta i postawiona na rolkach transportowych — gotowa do wyjazdu.

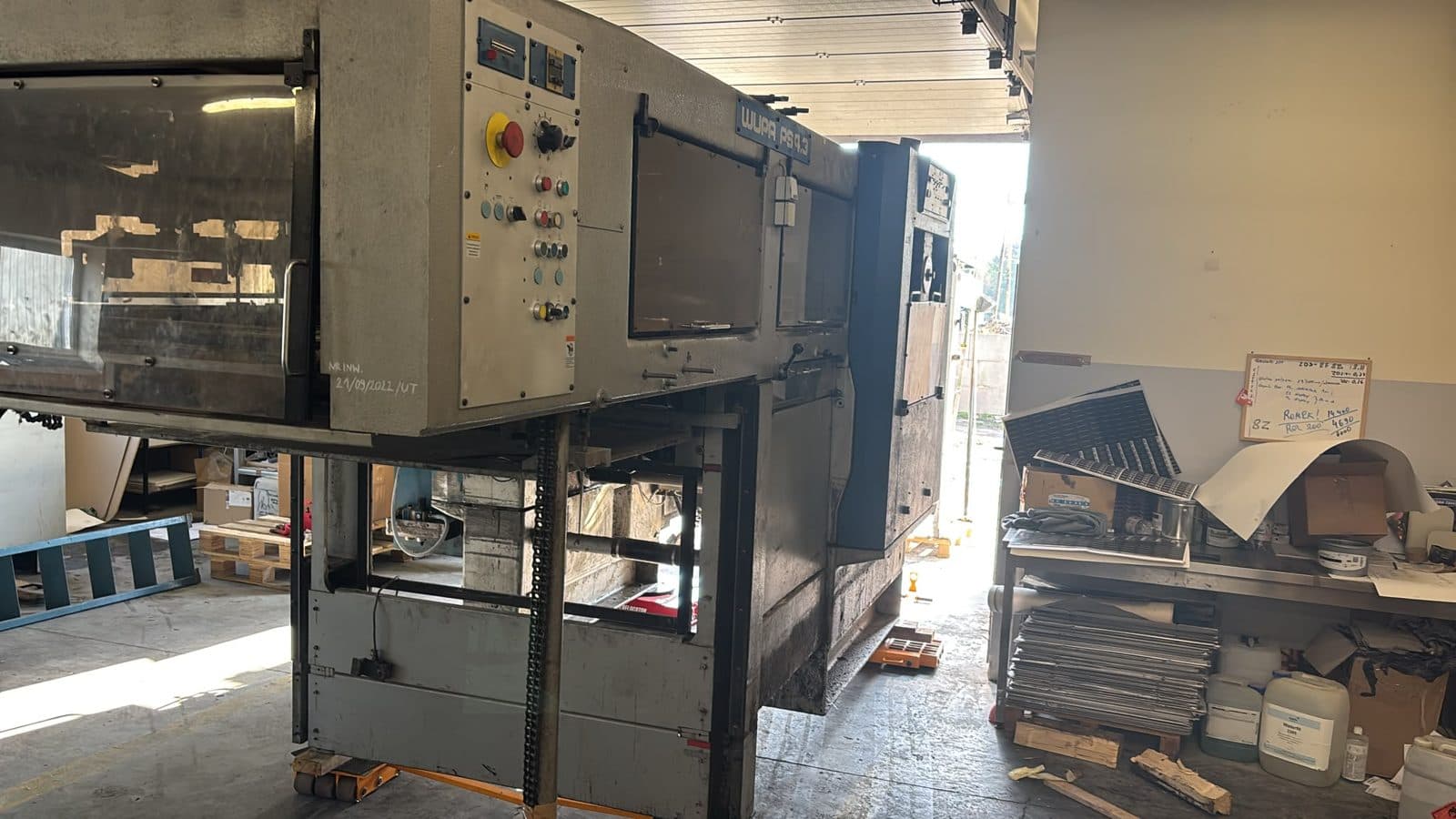

Wyjazd WUPA PS4.3 z hali
Wyjazd z hali.

Nowa hala: piątek wjazd, wtorek start

W piątek, tego samego dnia co wywóz, maszyna wjechała na nową halę klienta. Potem przyszła kolej na to, co przy relokacji zajmuje najwięcej uwagi: doprowadzenie kabli i podpięcie szafy.

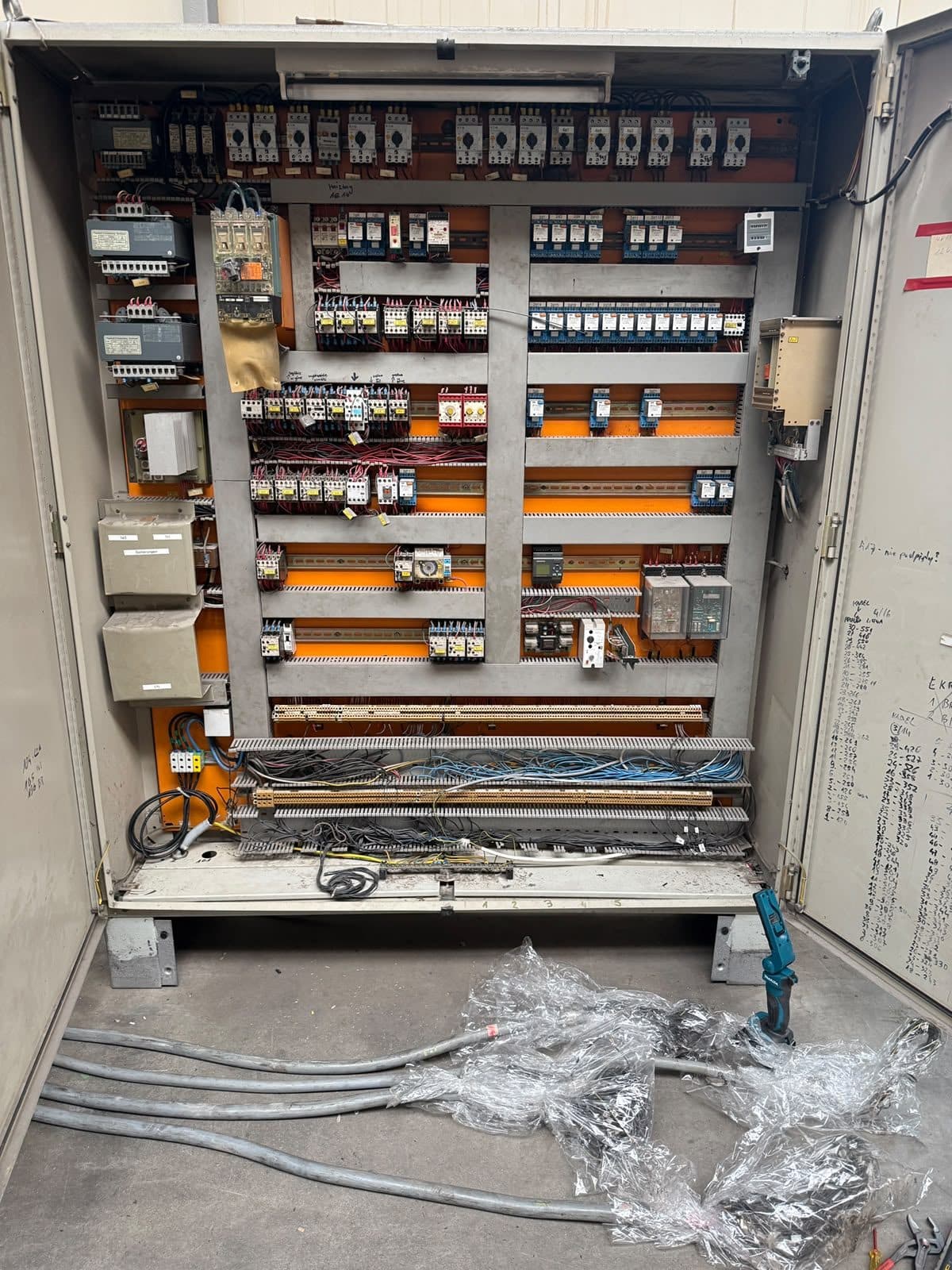

Doprowadzenie kabli do szafy sterowniczej WUPA PS4.3 na nowej hali
Nowa hala — przewody doprowadzone do szafy, jeszcze zabezpieczone folią.

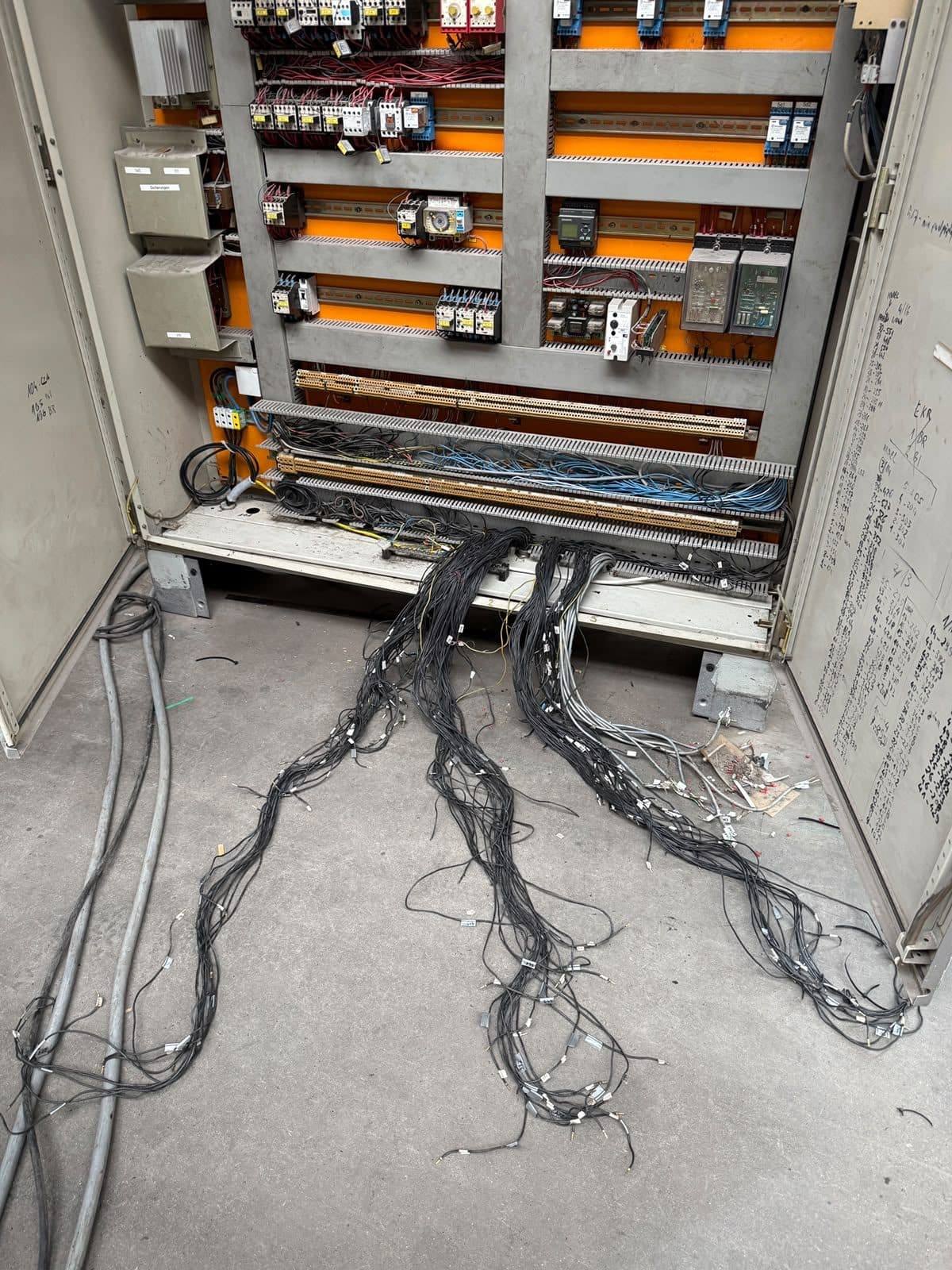

Podłączanie przewodów w szafie sterowniczej WUPA PS4.3
Podłączanie przewodów.

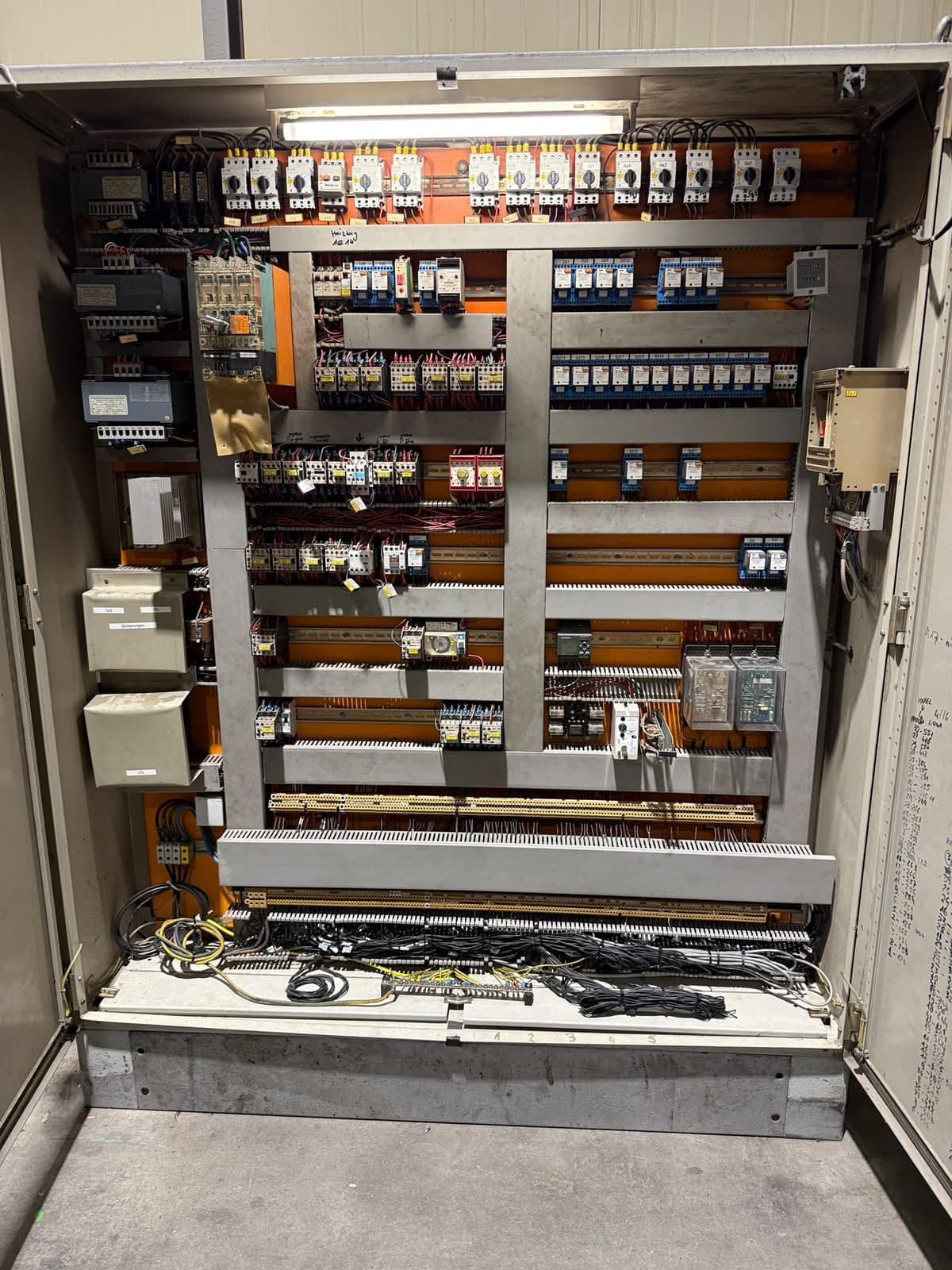

Szafa sterownicza WUPA PS4.3 po podłączeniu
Efekt końcowy — szafa podpięta.

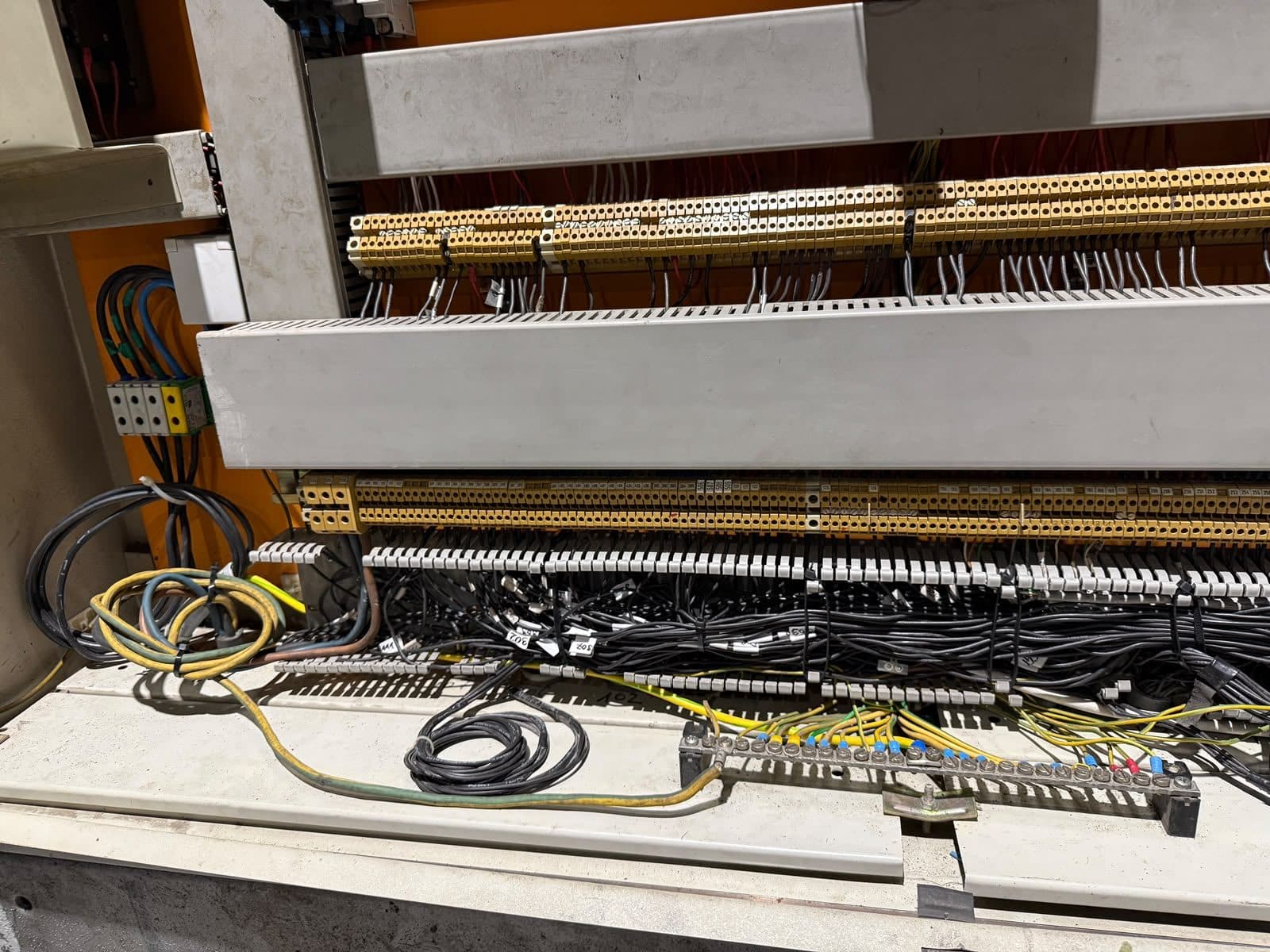

Szafa sterownicza WUPA PS4.3 po podłączeniu — detal

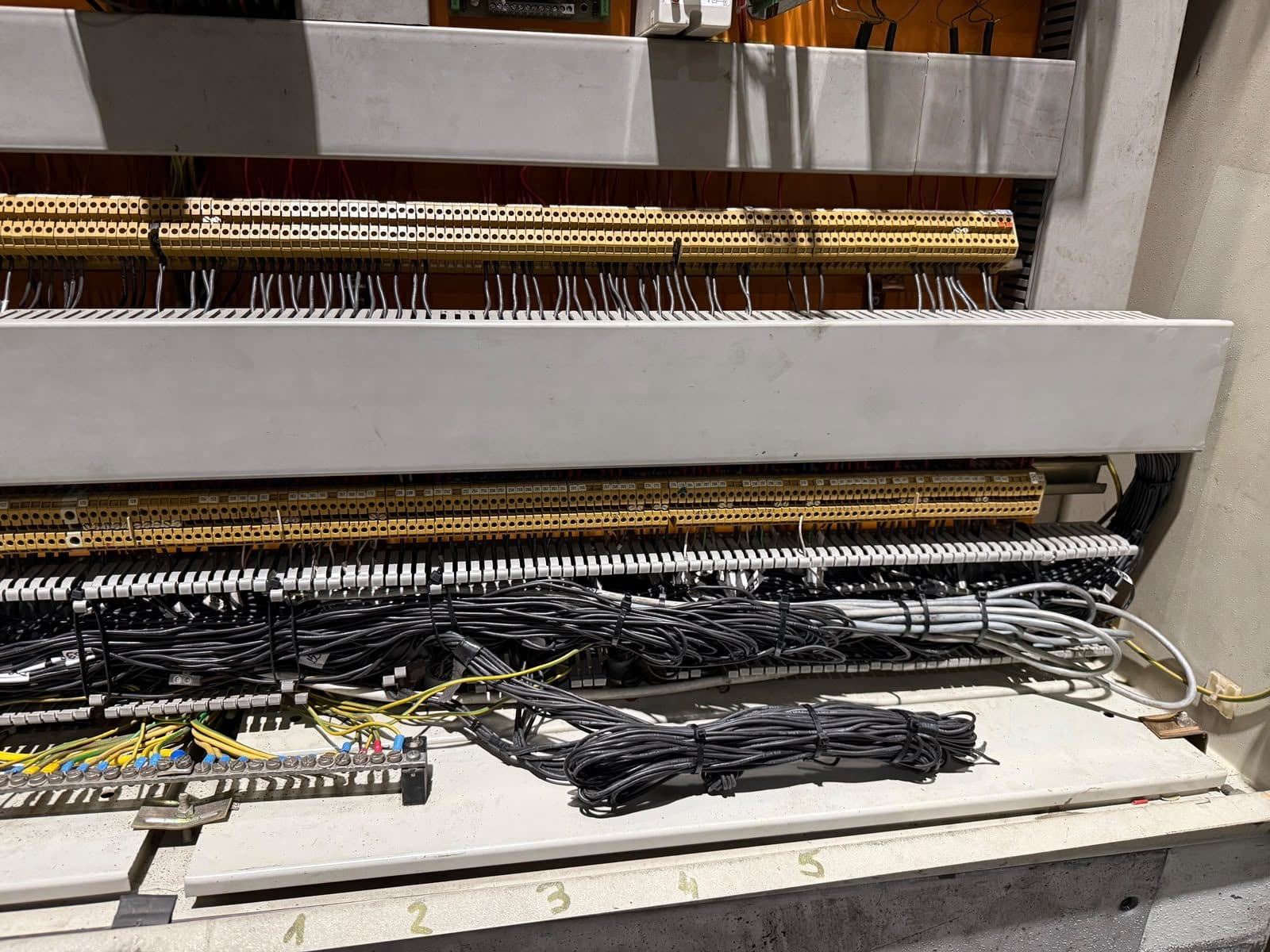

Szafa sterownicza WUPA PS4.3 po podłączeniu — widok z boku

We wtorek — pierwsze uruchomienie po podpięciu szafy:

Wniosek

Szybka relokacja nie bierze się z pośpiechu, tylko z porządku przy demontażu. Oznaczona każda żyła, przemyślana kolejność prac i własny sprzęt na miejscu — wtedy od oględzin do uruchomienia wystarcza tydzień.

A kiedy sprzedaż i przeprowadzka są w jednych rękach, kupujący nie musi szukać osobno transportu, dźwigu i elektryka. Kupuje maszynę, która u niego pracuje.

Przeczytaj też
Relokacja maszyn poligraficznych — sztancownice, gilotyny, offsety
Jak przygotować się do relokacji maszyny? Checklist krok po kroku
Poziomowanie maszyny — dlaczego warto i jak to zrobić?
Maszyny na sprzedaż — giełda r5rent
Masz maszynę, która musi wyjechać z hali? Kupimy, wystawimy albo wywieziemy

Sprzedajesz, kupujesz albo przenosisz maszynę?

Napisz, co to za maszyna, skąd i dokąd ma jechać. Powiemy, czy zrobimy to sami, i jak to widzimy od strony sprzętu i ekipy.

Napisz do nas →

Data publikacji: 25.09.2026

← Wróć na blog
📞 Zadzwoń teraz📅 Zapytaj o wycenę
